Obračunski list građevinske knjige - obrazac, primer i kako se popunjava

Obračunski list građevinske knjige je dokument u koji izvođač upisuje šta je stvarno uradio na gradilištu: rad, količinu i jedinicu mere, po stavkama iz predračuna. Služi kao dokaz obima radova i osnova za naplatu - iz overenih listova nastaje privremena situacija, a iz nje faktura. Na ovoj stranici je i blanko obrazac za download, PDF i Excel.

Izvođač popunjava građevinski plan flomasterom i lenjirom - radovi sa gradilišta se beleže u građevinsku knjigu

Šta je obračunski list i zakon zašto ga vodiš

Građevinska knjiga je propisana Zakonom o planiranju i izgradnji (član 152): vodi je odgovorni izvođač radova, od početka do kraja radova na objektu. Obračunski list je list te knjige - jedan list po obračunskom periodu: mesec, ili duži period ako tako dogovorite.

Pravilnik o vođenju knjige inspekcije, građevinskog dnevnika i građevinske knjige („Sl. glasnik RS“ br. 96/2023) u članu 18 kaže najvažnije: u knjigu se upisuju „tačni podaci o količinama stvarno izvedenih radova“ po stavkama iz predmera i predračuna, i knjiga „služi kao dokaz za obračun i naplatu radova“. Sve oko elektronskog vođenja, roka koji je prošao i prelaznog režima imaš u vodiču o elektronskoj građevinskoj knjizi.

Na običnom jeziku: zapišeš šta si uradio i koliko toga ima, i ta knjiga ti posle stoji kao dokaz kad se obračunava. A naročito kad se spori - Vrhovni sud Srbije je u presudi Prev 572/2021 uzeo građevinsku knjigu kao dokaz o stvarno urađenim količinama.

Ko ga vodi i ko ga potpisuje

Knjigu vodi izvođač, preko odgovornog izvođača radova - on unosi radove i količine. List na kraju potpisuju dvoje: izvođač, koji tvrdi da je toliko urađeno, i investitor, koji time prihvata šta na listu piše.

Kad postoji stručni nadzor, nadzorni inženjer liste overava pre investitora. List koji nadzor vraća ne ulazi u obračun - pa je bolje da količina bude tačna od prve, nego da ide tri kruga.

Kako izgleda obrazac

Obrazac je A4, crno-belo, i sastavljen je od par delova:

  • Zaglavlje - naslov i red podataka: Gradilište, Investitor, Objekat, Sektor.
  • Tabele po grupama - radovi podeljeni po delovima objekta (STAN 1, STAN 2, Sprat, Kancelarija...), svaka grupa svoja tabela sa kolonama: Naziv radova, Količina, Jed. mere, Zajedno.
  • Tabela ZAJEDNO - zbir istih stavki kroz sve grupe: Naziv radova, Jed. mere, Ukupna količina.
  • Potpisi - INVESTITOR i IZVOĐAČ, na dnu.

Ne propisuje se svaka kolona do milimetra - propisano je šta knjiga mora da sadrži, a izgled obrasca se prilagođava ugovoru. Neki naručioci traže i kolone za šifru pozicije ili broj iz predračuna. Format gore je onaj koji na malim gradilištima radi posao bez viška.

Kako se popunjava, korak po korak

  1. Popuni zaglavlje. Gradilište (mesto), investitor i objekat - jedan list pripada jednom objektu, da se količine ne pomešaju.
  2. Podeli radove u grupe. Po stanovima, spratovima ili delovima objekta - kako je posao fizički podeljen. Malterisanje se obično javlja u više grupa i to je u redu, tako i jeste na terenu.
  3. Unesi radove po grupi. Naziv rada, količina i jedinica mere (m², m³, m, kom). Količina dolazi iz merenja sa terena: dužina puta širina, broj komada, spisak soba.
  4. Saberi iste stavke kroz sve grupe. To je tabela ZAJEDNO: 84,5 m² malterisa u STAN 1 plus 76,25 m² u STAN 2 je 160,75 m² ukupno. Ručno sabiranje ovde najčešće i pogreši, jer se isti rad čuva na više mesta.
  5. Odštampaj i potpiši. A4, crno-belo, potpisi INVESTITOR i IZVOĐAČ na dnu, a nadzor overava kad je predviđen ugovorom.
  6. Ubaci list u građevinsku knjigu i čuvaj ga. Sledeći list računaš od početka: ukupno urađeno do tog datuma, minus ono što je već obračunato prethodnim listovima.

Primer popunjenog obračunskog lista

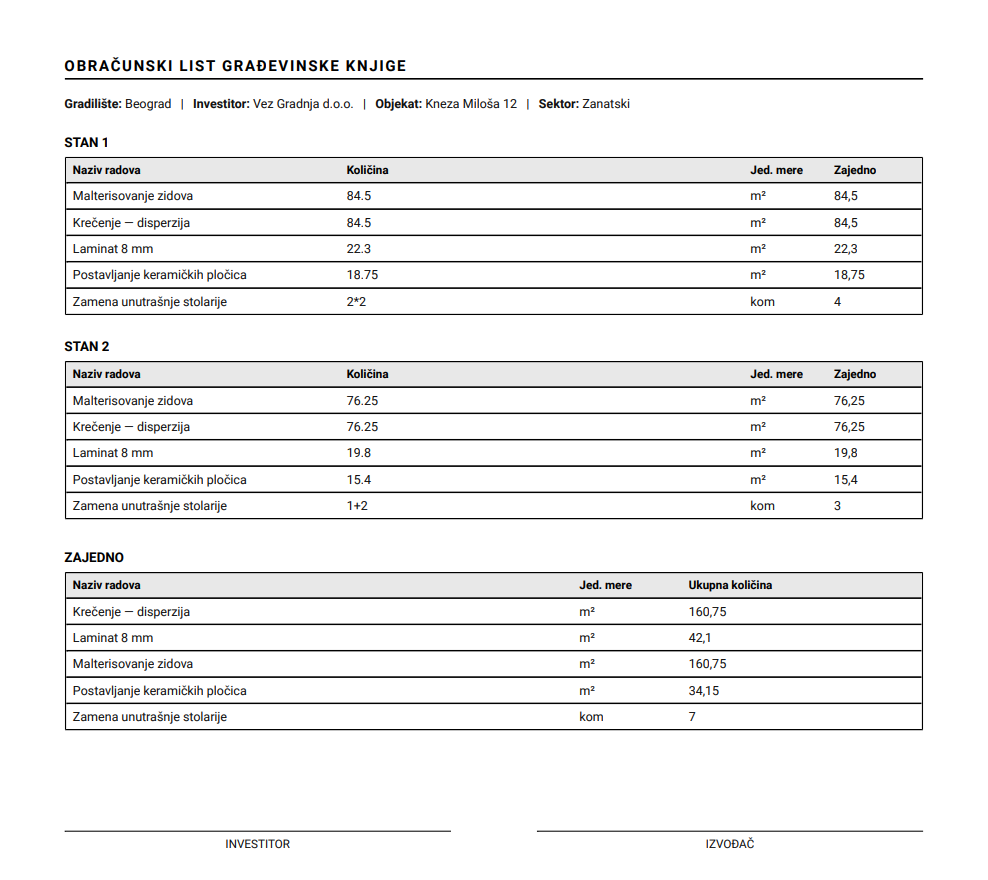

Primer popunjenog obračunskog lista građevinske knjige: tabele po grupama STAN 1 i STAN 2 i zbirna tabela ZAJEDNO
Obrazac generisan iz ObračunListe za demo primer adaptacije stana: dve grupe (STAN 1 i STAN 2) sa istim radovima i tabela ZAJEDNO sa već gotovim zbirom.

Isti radovi stoje u obe grupe - malteris, krečenje, laminat, keramika, stolarija - a tabela ZAJEDNO ih sabrala bez kalkulatora. „Zamena unutrašnje stolarije“ u STAN 2 piše 1+2, a Zajedno izračuna 3: količina može biti i prosta računica, ne samo broj.

Besplatan obrazac obračunskog lista: PDF i Excel

Blanko obrazac u istom formatu, za download. Oba su besplatna, bez registracije.

PDF obrazac (A4)

Odštampaj i popuni ručno, ili šalji ekipi na teren.

Preuzmi PDF obrazac

Excel šablon

Kolone spremne - popunjavaš i odštampavaš iz Excela.

Preuzmi Excel šablon

Česta pitanja

Šta je obračunski list građevinske knjige?

Dokument u koji izvođač upisuje stvarno izvedene količine radova, po stavkama iz predračuna. Jedan je od listova građevinske knjige i dokaz za obračun i naplatu radova.

Ko potpisuje obračunski list?

Izvođač i investitor. Kad ugovor predviđa stručni nadzor, liste overava i nadzorni inženjer - pre investitora.

Da li se građevinska knjiga mora voditi elektronski?

Pravilnik iz 2023. kaže da se knjige vode u elektronskom obliku i predvideo je državnu platformu za to. Platforma još nije puštena, pa se knjige u praksi vode po prelaznim pravilima - u PDF-u, Excelu ili alatu poput ObračunListe. Bitno je da su podaci kompletni i da ih možeš pokazati kad zatreba.

Kolika je kazna ako se knjiga ne vodi?

Za pravno lice između 500.000 i 1.000.000 dinara, za preduzetnika 300.000 do 500.000, a odgovorni izvođač lično odgovara sa 50.000 do 150.000 dinara (čl. 208 i 208a Zakona o planiranju i izgradnji).

Da li se obračunski list vodi i kod „ključ u ruke“?

Knjiga se vezuje za obračun po stvarnim količinama, pa kod fiksne cene često se i ne vodi. Mnogi je i tada drže, iz jednog razloga: kad se oko količina zanese, papir odlučuje, ne sećanje.

Pročitaj i

Elektronska građevinska knjiga: rok je prošao, a platforme i dalje nema

Kad ti se ne da ručno

Uneseš radove po grupama, ObračunLista sabere iste stavke i složi ovakav A4 obrazac. Iz istog obračuna jednim klikom nastane i faktura.

Kreiraj besplatan nalog

Besplatan nalog, bez instalacije.

Unutar aplikacije čeka te gotov primer adaptacije stana.
